模板尺寸準確,板面平整;具有足夠的承載力、剛度和穩定性,能可靠地承受新澆筑混凝土的自重和側壓力,以及在施工中所產生的荷載。應盡可能擴大模板面積、減少拼縫等,進行模板的選型、設計、強度驗算、細部處理、安裝就位等施工策劃。面板材料宜選用覆塑模板、竹膠板、塑料模板等:
面板材料宜選用覆塑模板、竹膠板、塑料模板等

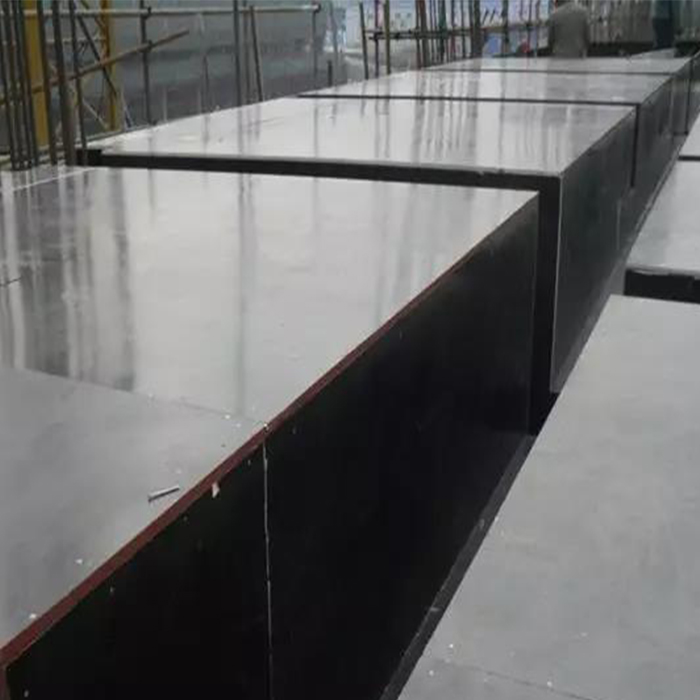

頂板模板采用硬拼縫:

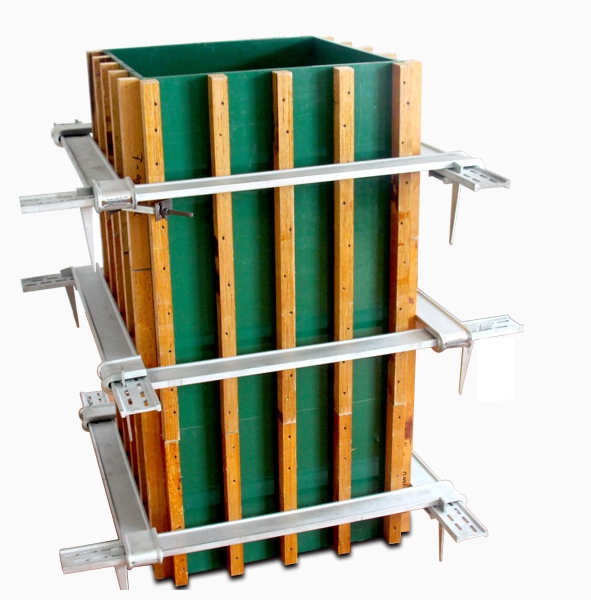

柱模加固:

梁柱節點采用開梁豁的形式,以保證不錯臺,不漏漿
門窗洞口尺寸正確支撐牢固,可綁扎附加筋,焊頂模棍,以保證洞口不變形不位移
外墻接茬處理
采用2米以上靠尺檢查砼墻上口平整度,對局部漲模處打磨
施工縫處貼雙面膠,砼拆模后對施工縫彈線進行觀感處理

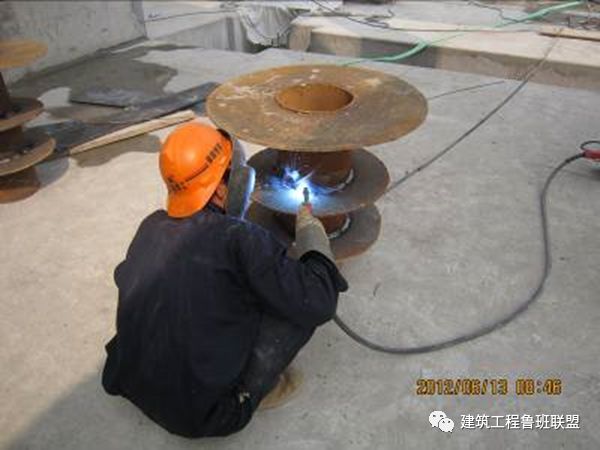

采用型鋼制作工具式吊模,轉角拼裝處采用插銷連接,焊定位卡控制水平標高及軸線位置:

樓板后澆帶處采用木模板鋸齒口支模:

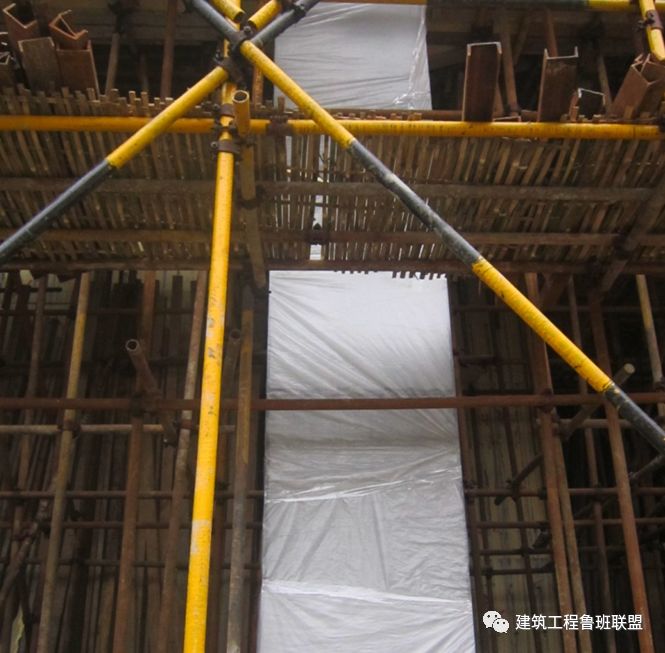

后澆帶處覆蓋,防止交叉污染:

梁板后澆帶采用獨立的支撐體系,與主體架體一起搭設,主體模板拆除時后澆帶部分架體不拆,模板就不受影響,從而保證后澆帶兩側沉降一致,后澆帶澆筑后無錯臺、下沉、漏漿現象:
· 鋼筋工程
基本要求:鋼筋工程在審圖把關,確定控制的重點和難點,制定策劃控制措施。如:

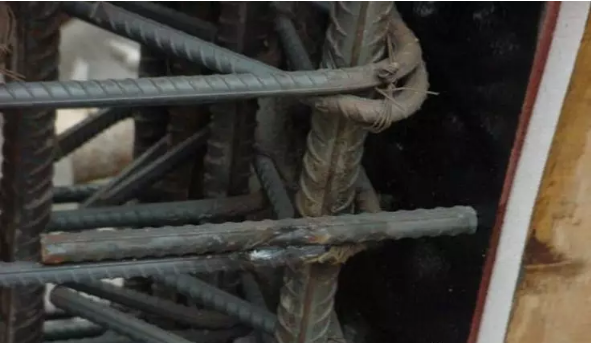

1)鋼筋過密,要提前放樣,如梁柱節點、剪力墻的門窗洞口等。
2)懸挑構件的綁扎、鋼筋接頭的控制等。
3)抗震結構的要求如加強區、箍筋加密區、邊跨柱頭等。
施工過程控制從鋼筋原材、加工、堆放、綁扎、粗直徑鋼筋連接和鋼筋保護層等方面重點要求,確保鋼筋工程質量以期達到工程總的質量目標。
鋼材符合國家規范、標準和有關規定。具備產品出廠證明、進場復試報告:
鋼筋安裝綁扎質量,鋼筋的鋼種、直徑、外型、形狀、尺寸、位置、排距、間距、根數、節點構造、錨固長度、搭接接頭、接頭錯位和綁扎牢固以及保護層控制措施等,符合規范、規程、標準:
控制保護層的措施合理有效:
戴帽保護:
全數檢查并作記號:
鋼筋連接接頭和綁扎質量,堅持自檢、互檢和專業檢查驗收,隱蔽工程驗收:
鋼筋綁扎重點檢查:
連梁箍筋進暗柱截面50mm尺寸檢查
墻筋水平筋間距檢查
水平鋼筋起步筋檢查

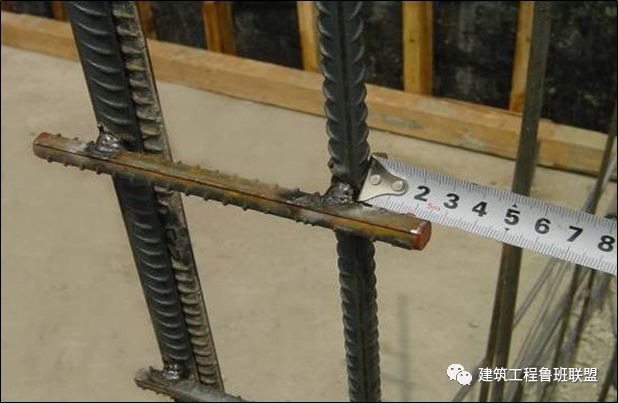

豎向定位梯保護層控制厚度
鋼筋工程整體觀感質量好:
· 混凝土工程
混凝土結構工程做到內堅外美,并保證梁、板、柱截面尺寸準確、節點方正。創建精品工程可提高允許偏差項目要求,并應從混凝土模板的選擇、原材料、混凝土配制、運輸、澆注、振搗至結構工程脫模養護的全過程進行質量控制。

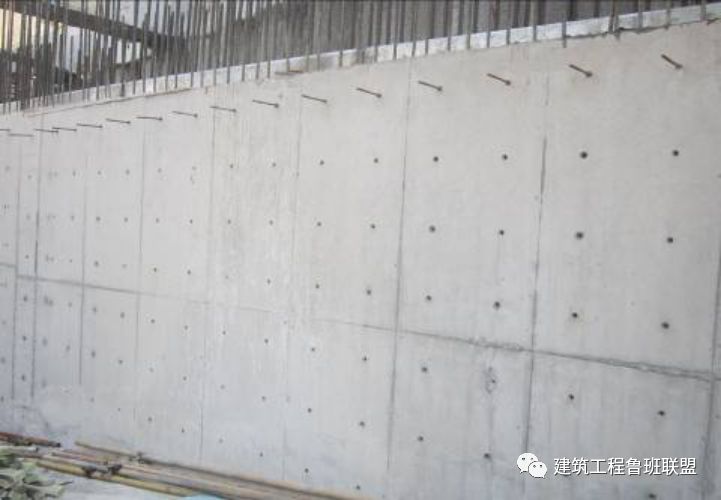

整體結構混凝土密實整潔,面層平整,棱角整齊平直,梁柱節點、墻板交角、線、面順直清晰,起拱線、面平順;無蜂窩、麻面、掉皮、孔洞;無漏漿、跑模、漲模、錯臺、爛根、裂縫。施工縫結合嚴密平整、無夾雜物、無冷縫、無砂漿隔離層。

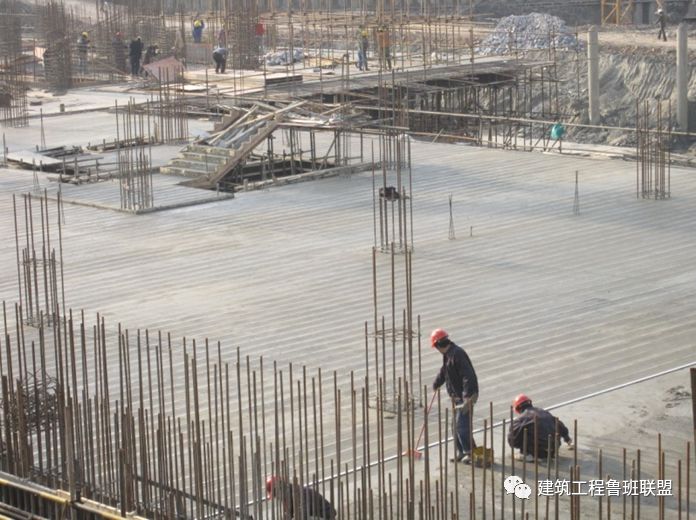

采用布料機澆筑砼:
樓板混凝土澆筑:初凝前用2m刮杠沿四周墻的墻根處向中間刮平,再用壓光機壓實。終凝前用木摸子搓平,再用鐵摸子壓實2-3遍,表面條帚掃毛:
加塑料薄膜覆蓋養護:
大體積混凝土熱耦傳感器自動測溫系統:

施工縫接茬前按要求進行處理,剔除軟弱層及松散石子,清理干凈;柱根在樓板部位的施工縫應先在彈模板位置線,在柱內5mm用無齒鋸切直,然后將線內砼表面軟弱層剔除清理干凈;所有施工縫均應彈線用鋸切直,以保證接茬密實:
柱鋼筋防止污染措施:
柱砼完工后,柱角的保護:
樓梯保護:

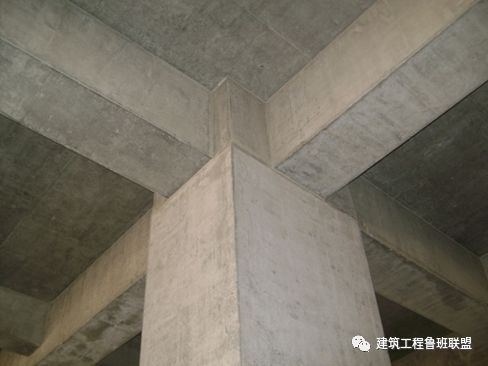

混凝土結構內實外光,截面尺寸準確;梁柱接頭方正,棱角順直:
· 砌體工程

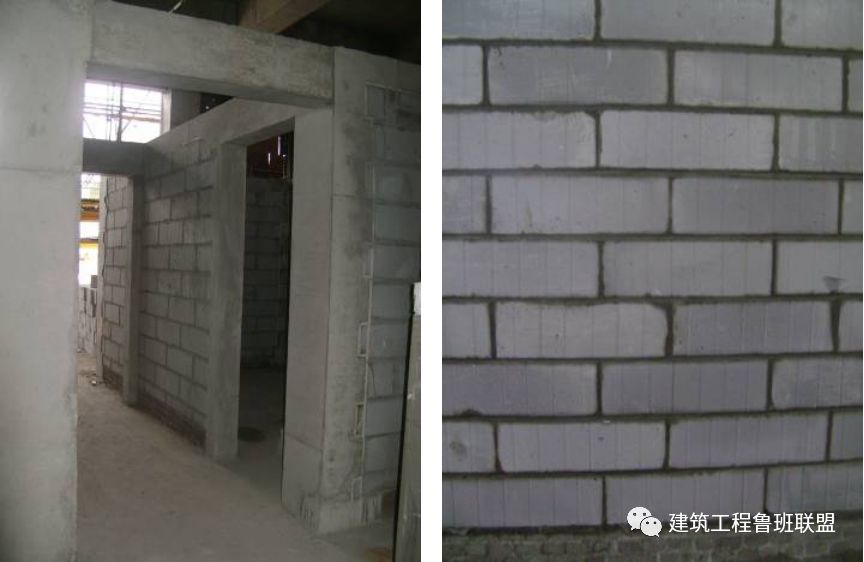

砌體施工重點注意事項:
1)豎向灰縫不得出現透明縫、瞎縫和假縫。
2)砌體水平縫的砂漿飽滿度不得小于80%。
3)砌體的轉角處和交接處應同時砌筑,對不能同時砌筑而又必須留置的臨時斷處應砌成斜槎,斜槎水平投影長度不應小于高度的2/3。
4)轉砌體組砌上、下錯縫,內外搭砌,磚柱不得采用包心砌法。
5)轉砌體的灰縫應橫平豎直、厚薄均勻,水平灰縫厚度應在10mm±2mm。
6)采用混凝土小型空心砌塊材料,在地面踢腳板部位,用不低于C20的混凝土澆筑底墻。
7)小砌塊墻體應對孔錯縫搭砌,搭接長度不應小于90mm。
8)小砌塊砌體水平灰縫內的鋼筋居中至于灰縫中,水平灰縫厚度應大于鋼筋直徑4mm以上,砌體外露砂漿厚度不應小于15mm。
9)設置在砌體灰縫內的鋼筋,應采取防腐措施。
10)填充墻砌體砌筑前,塊材應提前2天澆水濕潤。
11)砌體工程每步架砌筑完畢后,間隔1天,再進行上部墻體施工。
12)加氣混凝土砌塊,砌體的水平及豎向灰縫厚度分別為15mm和20mm。
在砌筑過程中選用直徑20mm圓鋼隨砌隨勾:

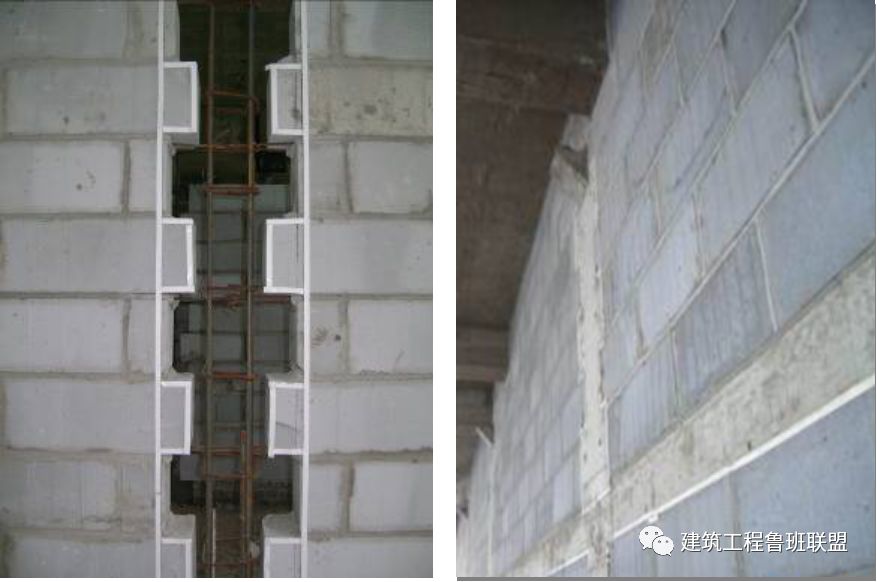

構造柱與墻體連接處應砌成馬牙槎,馬牙槎應先退后進,馬牙槎尺寸為60mm;構造柱模板接口設置單面膠,確保接縫無漏漿;構造柱模板采用對拉螺栓加固設置簸箕斗便于澆筑砼 :
梁、板底部處理:
1)斜磚:填充墻砌至接近梁板底時,應留置約170mm,待填充墻砌筑完,間隔7d后,再用補砌(斜砌)墻體或用細石混凝土分兩次嵌填密實。
2)塞縫:墻頂與樓板或梁底留3cm-5cm用木楔頂緊,7天后用C20膨脹細石混凝土分2次密實堵滿填塞 。
2
機電安裝篇
· 建筑給水排水及采暖工程
管件的安裝質量、保溫面層質量、支架形式、管道交叉、標識、封堵、沉降縫處理等都是注意的要點;管道安裝橫平豎直,成排成線,支架間距合理;保溫層金屬殼牢固、密實,搭扣位置準確,支架底部支墩造型、色彩與四周環境一直,介質、流向等標示清晰。

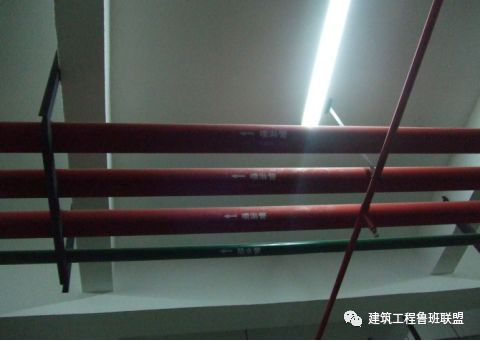

屋頂安裝的管道、透氣管等:一定的高度要求、整體的美觀程度等。

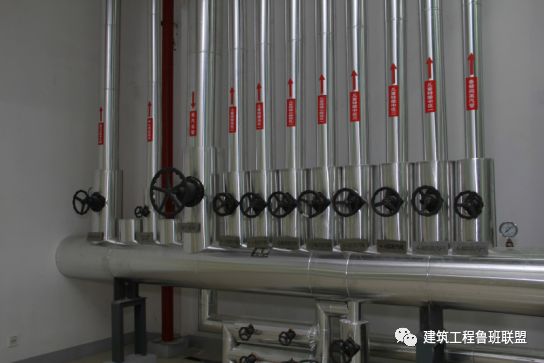

消防栓箱:?jiǎn)慰谙鹚ò惭b在箱體的開門側,閥門中心距地面1.1M,距側面14CM。消防水帶接頭采用內外兩道卡箍緊固,安全可靠。

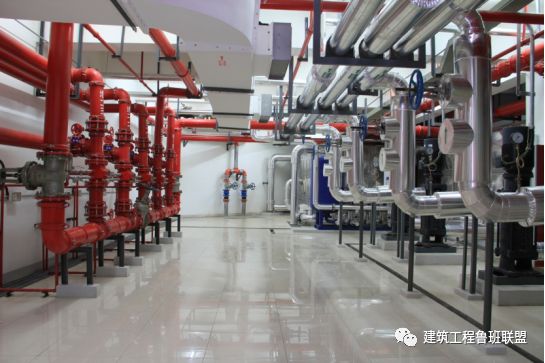

設備安裝控制要點:各類水泵房、鍋爐房、冷凍機房的安裝;基礎處理、排水溝設置、設備安裝質量、設備接地、電機接地、電纜套管接地跨接、管道安裝質量、風管安裝質量、電纜橋架、標識等。
· 建筑電氣工程

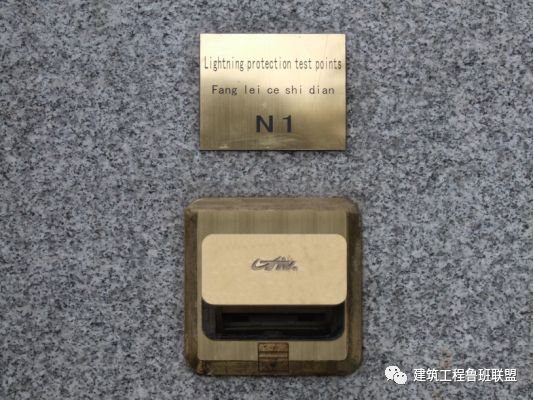

層面防雷接地:主要注意避雷帶的支撐方式;要平直,鍍鋅層完好,接頭雙面焊接,接口防腐處理;屋面設備、金屬構件、金屬管道、金屬支架、電氣設備金屬外殼都要和接地干線可靠連接。
電氣管線安裝:要注意吊頂里面管子彎曲度一致、緊定式電導管要固定好;明配電氣管路宜用支架或沿墻卡子固定,排列整齊,布局合理。開關盒、燈頭盒、配電箱殼的安裝:要注意高度按照設計合理,配管要垂直入合適的孔,按照規定的長寬深度布局,防腐、接地工作做好。

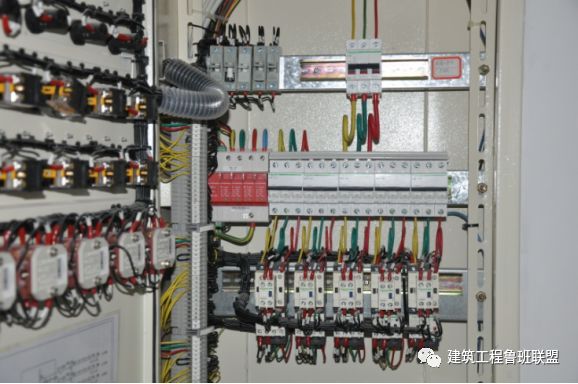

橋架、母線安裝:注意母線、橋架的安裝,安裝牢固、走向正確、水平垂直符合要求,防腐、油漆到位,嚴格按照強制性條文施工。配電箱安裝:主要注意箱內配線整齊、綁扎牢固,接線正確、標識正確;箱內配好安裝圖示。
開關、插座:安裝位置正確。
照明燈具:安裝位置應該盡量和煙感、噴頭統一布置。
機房、配電房、電氣設備、管線安裝:安裝整齊,操作靈活、內部接線規范、牢固,盤面清潔、標識清晰、接地可靠。
· 通風、空調工程
屋面設備:風機機組、電纜、線槽及接地:基礎的處理,設備安裝的質量,設備接地,電機的接線,整體的布局。
風管制作:各類空調送回風管、排風管、消防防煙排煙風管及其附件的安裝、支吊架的制作安裝,風口安裝、風管保溫等等都要細心把控。
空調設備:這里主要要注意冷凍機組、換熱器、冷卻塔、水泵、分集水器、空調機組、風機盤口等的安裝。
· 智能化工程控制中心

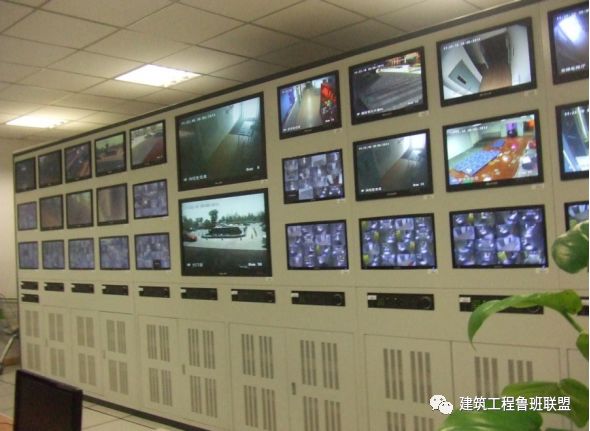

安裝平穩牢固,便于操作維護,機架、配線、接地要符合規劃;現場控制器箱、所有傳感器實施規劃安裝。
綜合布線:線纜的布放,尤其是經過橋架、管線拐彎處,不緊貼底部、不懸空、不受牽引力等等,機柜內線要扎綁兩側理線架,配線架要牢固,信息點位要標識清楚等等。
· 消防工程
各類的按鈴和終端醒目,便于操作。
噴淋頭的安裝要和煙感、燈具、風口位置排列合理。
噴淋管道接口要嚴密,橫平豎直,支架牢固,綜合布置,合理交錯,標識要醒目。

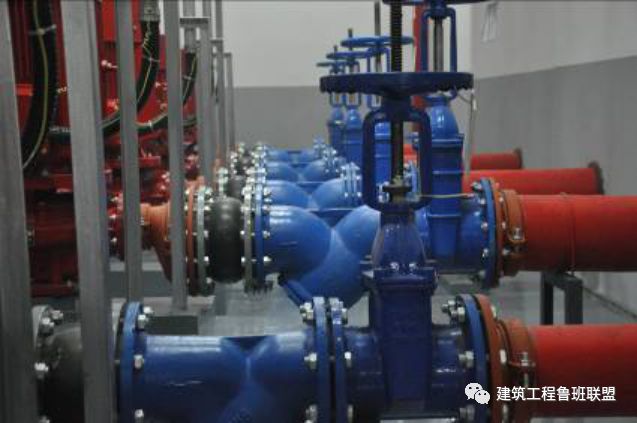

水泵、穩壓裝置、控制柜等都要嚴格按照規劃安裝;排列整齊、通道合適,電氣控制方便消火栓安裝標高正確、間距合理、箱體平整;閥門連接處要清理干凈防腐、連接要相應方向、長度合理等等。
3
地下室工程篇
1)墻面無裂縫、漏水現象,墻、頂面陰陽角順直。
2)地下室地面面層壓光,無裂縫、脫皮、麻面、起砂等缺陷,與基層結合牢固、不空鼓。

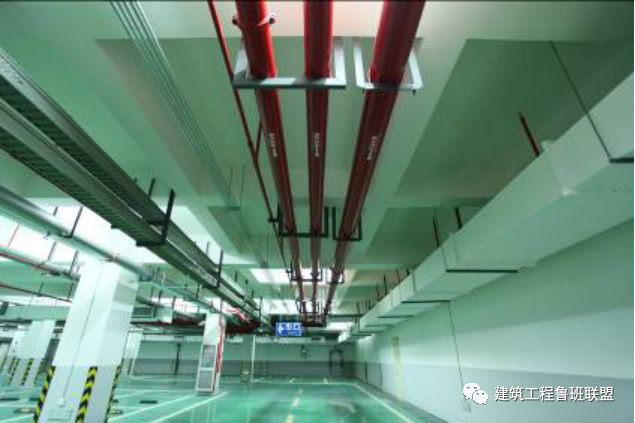

3)頂面管線排布合理,成行成線,成排管道采用共用支架。
4)一些細節策劃與實施效果好:如管道接頭預先排布、成一直線或一斜線;標識設置合理、準確,清晰,成排標識成一直線或一斜線。

樁基部位附加層處理:

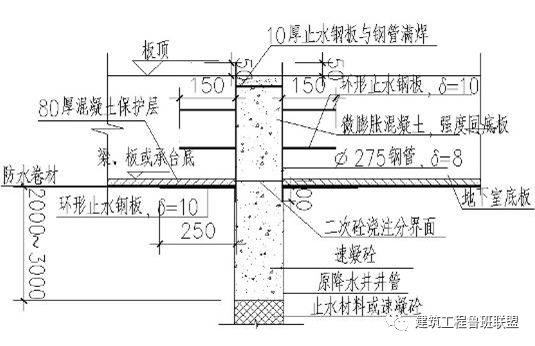

格構柱止水處理:
降水井止水處理:
陰陽角部位做成圓弧形:

樁頭部位卷材:
上口砌筑一皮水泥磚保護:
承臺立面掛鋼絲網,上口壓水泥磚:

可拆卸止水螺桿,可重復利用,止水效果好:
批灰陽角采用塑料陽角,保證陽角順直:

地下車庫地面平整、明亮,標識清晰、醒目:
4
屋面工程篇
1)瓷磚勾縫均勻整齊,下陷一致,起到一定的引導水流的作用。
2)地面分塊鋪貼,設置導水槽。
3)水簸萁造型設計美觀實用。
4)落水口設置合理,排水流暢,造型統一,中心線對齊。蓖子應采用立體式,可拆卸清理,易于安放。
5)屋頂設備擺放整齊,電器接地美觀實用。
6)保溫層排氣管整齊排列,造型美觀獨特。

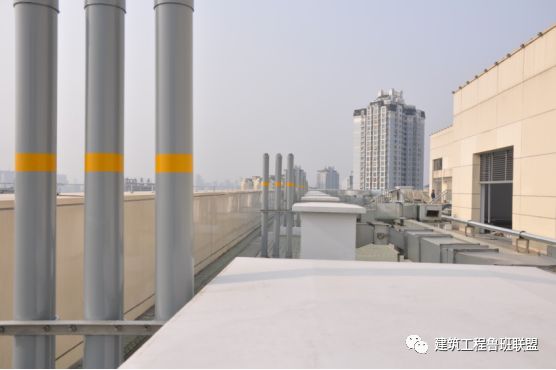

7)出屋面的透氣管高度統一、垂直。

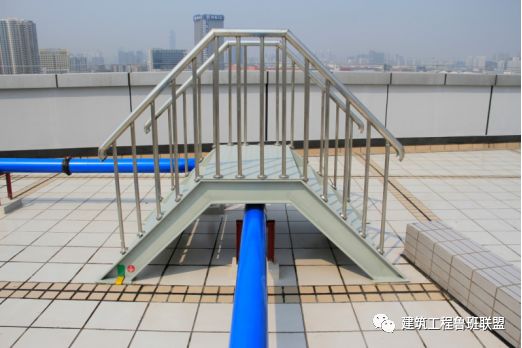

8)屋頂電纜橋架安排合理,設置過橋架的橋,造型美觀,石材貼面過橋以及不銹鋼壓型板過橋。
5
室外工程篇

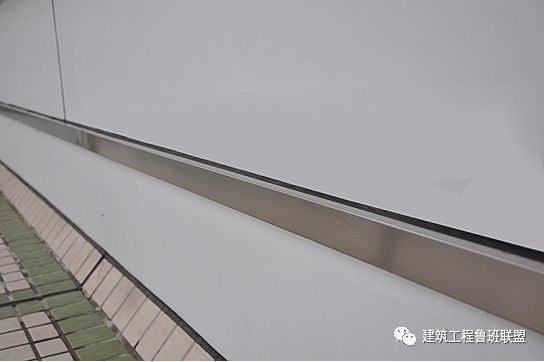

散水表面平整,坡向正確,無色差,砂漿面層無空鼓、起砂、裂縫;鑲邊及石材拼接嚴密,分格縫打膠平順、深淺一致。
室外臺階的踏步高度不應大于0.15m,踏步寬度不應小于0.30m;室外臺階踏步數不應少于3級,當高差不足三級時,應按照坡道設置,且采取防滑措施。
人流密集的場所臺階高度超過0.70m并側面臨空時,應有防護設施。
6
裝飾裝修篇
· 內裝飾
吊頂:吊頂中各類終端設備口排列應整體規劃,居中對稱,間距均勻,成行成線的觀感效果,并且罩面板應交接嚴密。當?shù)蹴敳捎脡K材材料時,施工時應做到墻、地、頂面對縫。吊頂板面平整度不大于2mm,收口條順直度不大于2mm,與墻面交接無裂紋、無污染。
墻、柱面:陰陽角要方正、順直,大面平整,不同平面施工防止交叉污染,保證界限分明,墻面線盒、插座、開關、箱體、檢修口等布置合理。

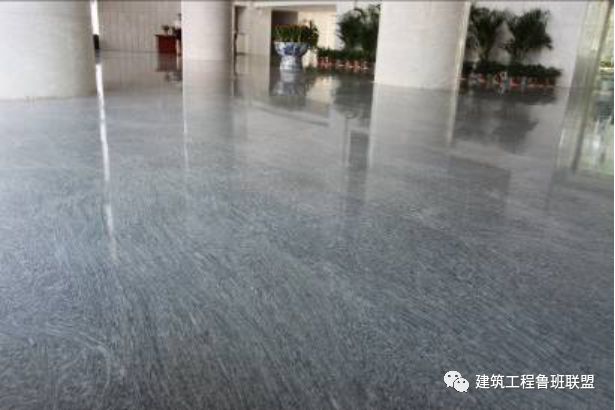

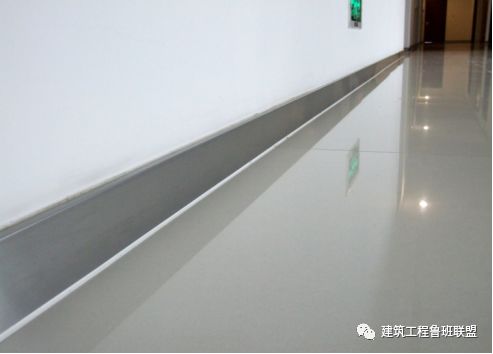

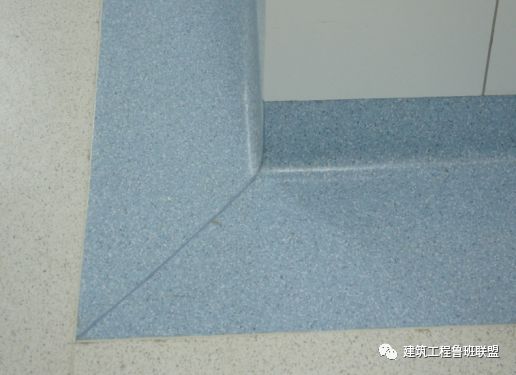

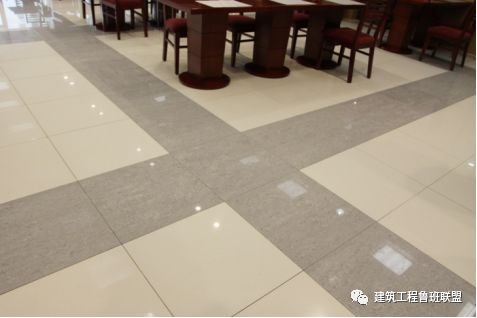

地面:鏡面大理石(花崗巖)的地面的色澤要做到均勻協調;無二次打磨。;u地面要控制空鼓,縫格要順直,地下室車庫的地面無空鼓、裂縫。踢腳線上口出墻厚度一致,根據不同建筑材料,采用不同的踢腳板,出墻厚度一般不超過踢腳線高度的1/10。

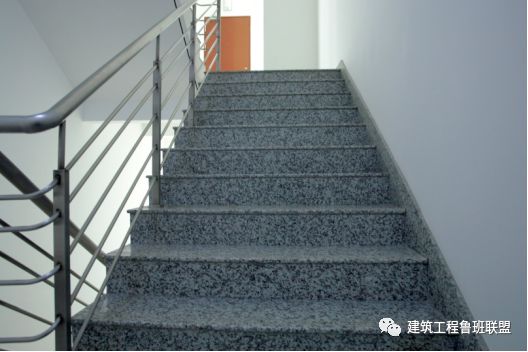

樓梯:樓梯梯段的踏步一般不應超過18級,亦不應少于3級;踏步板端部應突出樓梯側邊,飾面磚5mm,石材10mm;踏步板外露面的板材厚度應一致。
欄桿:臨空高度<24m時,欄桿高度1.05m;臨空高度≥24m時,欄桿高度≥1.1m。
衛生間:采用電腦預排,合理選擇地磚、墻磚尺寸,確保衛生間的地磚、墻面磚、吊頂全部對縫施工。衛生潔具預留洞與排磚應結合彈線定位,確保地漏、潔具居中安裝,蹲便周邊應套割美觀。
· 外裝飾
玻璃幕墻和蜂窩鋁板幕墻連接處接縫整齊,線條明確。圓弧形造型弧度均勻平穩,異形玻璃尺寸準確。耐候膠打膠均勻,平整光滑,交叉部位的耐候膠交叉順滑。
飾面磚排磚合理、墻面平整、縫格平直,大角順直、外挑部分坡度正確、滴水線(槽)設置合理。
涂料墻面潔凈、線條清晰;轉角弧形通順、自然、線條精美。
7
工程資料篇
· 資料收集與編制的原則
1)工程資料分類:工程資料可分為工程準備階段文件、監理資料、施工資料、竣工圖和工程竣工文件5類。
2)工程準備階段文件可分為決策立項文件、建設用地文件、勘察設計文件、招投標及合同文件、開工文件、商務文件6類。
3)監理資料可分為監理管理資料、進度控制資料、質量控制資料、造價控制資料、合同管理資料和竣工驗收資料6類。
4)施工資料可分為施工管理資料、施工技術資料、施工進度及造價資料、施工物資資料、施工記錄、施工試驗記錄及檢測報告、施工質量驗收記錄、竣工驗收資料8類。
5)工程竣工文件可分為竣工驗收文件、竣工決算文件、竣工交檔文件、竣工總結文件4類。
· 工程資料的形成要求
1)工程資料形成單位應對資料內容的真實性、完整性、有效性負責;由多方形成的資料,應各負其責。
2)工程資料的填寫、編制、審批、簽認應及時進行,其內容應符合相關規定。
3)工程資料不得隨意修改;當需修改時,應實現劃改,并由劃改人簽署。
4)工程資料的文字、圖表、印章應清晰。
5)工程資料應為原件;當為復印件時,提供單位應在復印件上加蓋單位印章,并應有經辦人簽字及日期。提供單位應對資料的真實性負責。
6)工程資料應內容完整、結論明確、簽認手續齊全。
· 建筑工程資料管理的要求
1)工程資料應與建筑工程建設過程同步形成,并應真實反映建筑工程的建設情況和實體質量。
2)工程資料管理應制度健全、崗位責任明確,并應納入工程建設管理的各個環節和各級相關人員的職責范圍。
3)工程資料的套數、費用、移交時間應在合同中明確。
4)工程資料的收集、整理、組卷、移交及歸檔應及時。
5)工程資料宜采用信息化技術進行輔助管理。
按照上述規范和地方標準的要求對資料進行目錄框架編制,一般目錄編制是從卷內目錄、分目錄、總目錄三級來表現,同時該三級目錄要滿足上述的分類要求。正常的目錄編制是從原始資料開始,逐級整理,形成三級目錄。也可以采取目錄框架的形成,從滿足標準、規范的要求,先把框架做好,然后根據進度計劃和完成的工作量逐級填充,這樣就不會產生遺漏和不滿足規范的問題。
RC-5閥門電動執行器,電動執行器
16mm中空纖維水泥外墻板
日吉華神島板 中鐵裝配裝飾板 品牌增強型裝飾性板 水泥纖維外墻掛板
日本水泥纖維干掛板 一戶建墻板裝飾纖維水泥墻板 水泥外墻干掛板
AT水泥纖維干掛板 一戶建墻板裝飾板 纖維水泥墻板 水泥外墻干掛板
防火冰火板 木飾面木紋冰火板防火板潔凈板護墻板
木絲水泥板 纖維水泥板 高強度水泥板 進口板
綠活建材 水泥板 手工夯土板 背景墻 商場裝修用板 提供質檢報告
昌吉自治州塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
昌吉自治州蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
昌吉自治州透明編織袋,亮白半透編織袋,生產廠家可定做
昌吉自治州牛皮紙袋,紙塑袋,PP復合包裝袋,生產廠家可定做
昌吉自治州彩印編織袋,珠光膜編織包裝袋,生產廠家可定做
昌吉自治州灌裝口編織袋,方底閥口編織包裝袋,生產廠家可定做
和田地區塑料編織袋,白色覆膜編織袋,包裝袋生產廠家可定做
和田地區蛇皮袋,灰色編織袋,綠色編織袋包裝袋,生產廠家可定做
